二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断面高问题 1.二灰基层施工准备中,计算机械台数需要考虑哪些因素? 2.补充方框A、B内的工序。 3.改正接缝处理中错误的做法。 4.指出二灰
二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断面高问题
1.二灰基层施工准备中,计算机械台数需要考虑哪些因素?
2.补充方框A、B内的工序。
3.改正接缝处理中错误的做法。
4.指出二灰基层质量检测评定实测项目中的错项,并补充漏项。
(二)

某施工单位甲承接了一座3×30m预应力混凝土先简支后连续梁桥工程,下部构造为重力式桥台和桩柱式桥墩,总体布置如图2所示。

地质钻探资料揭示,1#、2#墩有厚度5~8m不等的砂卵石覆盖层,其强度大于25MPa,卵石平均粒径为20cm,持力层为中风化砂层。设计要求桩基在低水位期间采用筑岛钻孔法施工。
施工单位甲将桩基施工分包给施工单位乙,并签订了安全生产管理协议,明确了双方安全隐患排查中的职责。
桥梁上部结构的主要施工工序包括:①安装临时支座;②拆除临时支座;③安放永久支座;④架设T梁;⑤浇筑T梁接头混凝土;⑥现浇T梁湿接缝混凝土;⑦浇筑横隔板混凝土;③张拉二次预应力钢束。
问题
1.开展Y墩顶测量放样时,应控制哪两项指标?
2.A是什么临时设施,有何作用?
3.根据地质条件,宜选用何种类型钻机施工?
4.在双方签订的安全生产管理协议中,施工单位甲对事故隐患排查治理应负有哪些职责?
5.对背景中上部结构主要施工工序进行排序(用圆圈的数字表示)。
(三)
某施工单位承接了一条二级公路的隧道施工项目,该隧道主要穿越砂层泥岩和砂岩,岩层节理、裂隙发育,富含裂隙水。隧道全长800m,设计净高5m,净宽12m,为单洞双向行驶的两车道隧道。
施工单位针对该项日编制了专项施工方案,其中包括工程概况、编制依据、劳动力计划等内容。拟采取二台阶开挖方法施工,施工顺序如图3所示,并按①-⑨的顺序作业。针对该隧道施工过程中有可能出现突水安全事故的特点,编制了应急预案。

1.施工方案中的劳动力计划包括哪些类别的人员?
2.③-⑥的施工工序,说明修改原因。
3.表列⑦-⑤项工作的内容。
4.单位编制的应急预案属于哪一类?除此之外,应急预案还有哪些种类?
(四)

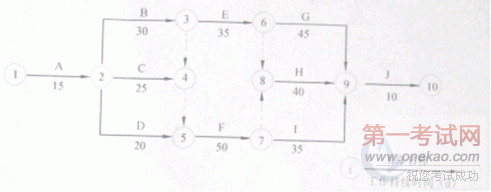

单位承接了某二级公路桥梁工程,施工单位按照合同工期要求编制了如图4所示(时间单位:d),并经监理工程师批准后实施。

过程中,发生了如下事件:
事件1:工作D(l号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维元,同时导致工作D实际时间比计划时间拖延8d
事件2:施工单位租赁的施工机械未及时进场,使工作F(l号台身)实际时间比计划时间成施工单位经济损失2000元/d
事件3:业主变更设计,未及时向施工单位提供图纸,使工作E(O号台身)实际时间比计划)d,造成施工单位经济损失1600元/d。
问题
1.根据网络图计算该工程的总工期,并指出关键路线。
2.分别分析事件1、2、3对总工期的影响,并计算施工单位可获得的工期补偿。
3.分别分析施工单位能否就事件1、2、3导致的损失向业主提出索赔,说明理由,并计算索赔金额。
4.将背景中的双代号网络改为单代号网络。
2011年度全国二级建造师执业资格考试试卷专业工程管理与实务(公路工程)标准答案
三、案例分析题(共4题,每题20分)
(一)
1.(本小题共4分)
考虑因素:(1)计划时段内应完成的
温馨提示:由于各方面情况的不断调整与变化,第一考试网(www.onekao.com)所提供的2011年二级建造师考试公路工程真题及答案(4)的考试信息仅供参考,请考生以权威部门公布的正式信息为准。
相关链接
- 10-282012年二级建造师考试《建设工
- 04-132011年二级建造师考试《市政公
- 10-212010年二级建造师考试《施工管
- 11-072010年二级建造师考试《施工管
- 10-212010年二级建造师考试《施工管
- 11-072010年二级建造师考试《建筑工
- 11-072010年二级建造师考试《施工管
- 10-212010年二级建造师《施工管理》
- 10-212010年二级建造师考试《施工管
- 11-072010年二级建造师考试《施工管
上一篇文章:上一篇:2010年二级建造师《法规及相关知识》试题及答案(8)
下一篇文章:下一篇:2011年二级建造师考试《市政公用工程》真题及答案
版权声明:如果本考试网站所转载的“2011年二级建造师考试公路工程真题及答案(4)”不慎侵犯了您的权益,请与我们联系ziyu320@qq.com,我们将会及时处理。如转载本站内容,请注明出处。
